本工程位于惠州大山深處偏僻的一個小村莊里,是一個新建的寺廟仿古建筑群。本項目共11棟建筑,均為鋼筋混凝土框架結構,建筑面積共約5000平方米。主體工程剛完成檢測發現混凝土強度偏低。原設計圖紙要求C30,現場實測大部分梁、柱、板等構件均C15左右,需進行加固處理,我司承接了該項目的全部加固。
質量控制措施
材料采購

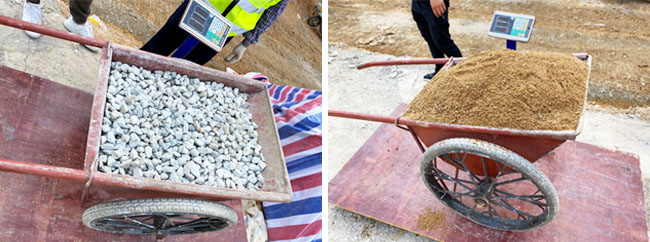

嚴控原材料采購,進場后與我司采購員經過現場采點,本地50公里范圍內,原材料質量太差,幾乎不合格。我們花費一周時間走遍周邊紫金縣、海豐縣、惠東縣各砂石廠,對砂、石、水泥進行層層篩選,經送檢合格后再使用,從而由原材料入手控制質量。
質量控制
嚴謹按照甲方指定供應商品牌采購,所有公司材料采購,由公司委派專人專職與廠家對接,與公司合作的大品牌企業采購,植筋膠、高強螺栓、灌漿料及防碳化涂料、鋼材等等均從嚴選購,從而確保了不得使用不合格或假冒產品。

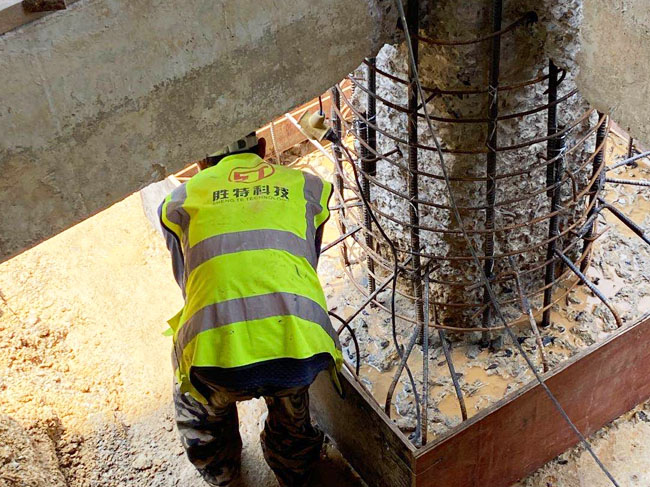

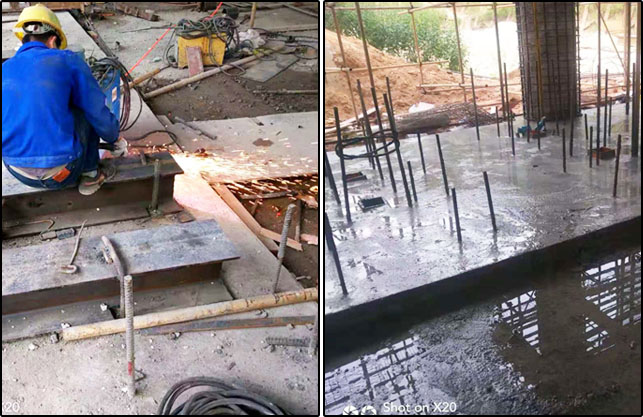

高強灌漿料澆筑砼
高強灌漿料澆筑砼加固
梁柱加固部分采用高強灌漿料澆筑砼,我們采用了以下方法:
1. 垂直高度過高的柱子澆筑采取插管式自下往上分層施工方法,防止出現離析現象;
2. 由于高強料澆筑溫度較高,采用淋水加薄膜包裝等方式養護降溫。
施工重難點
支撐體系

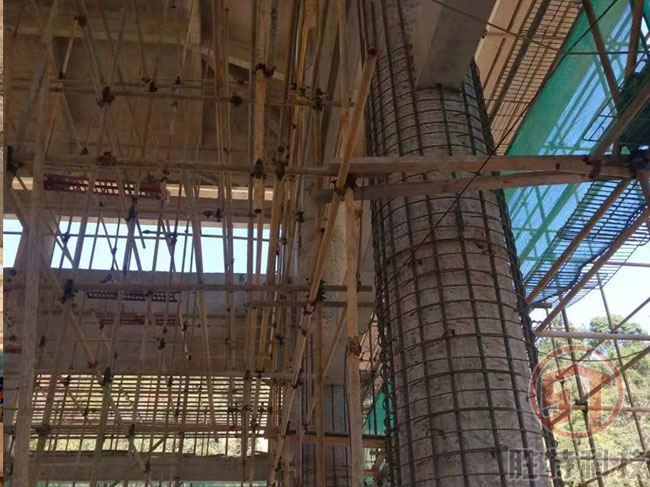

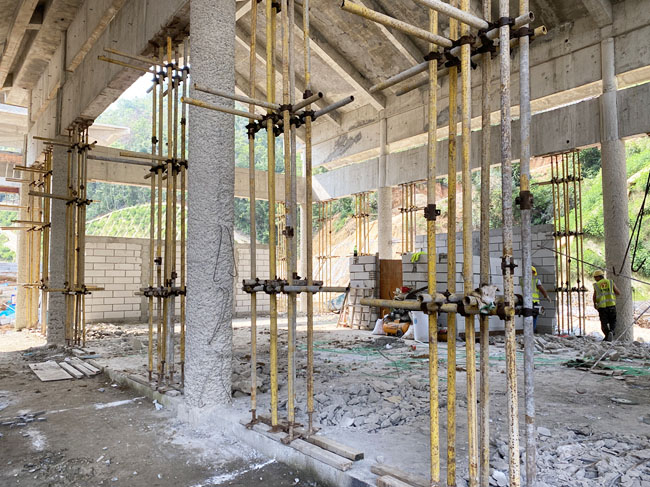

a、支撐體系
由于梁柱砼強度較低,施工加固鑿毛等工藝時易產生安全隱患,應先做好混凝土強度加固部位的支撐,缷載后才能施工,防止危險產生。
樣板引領

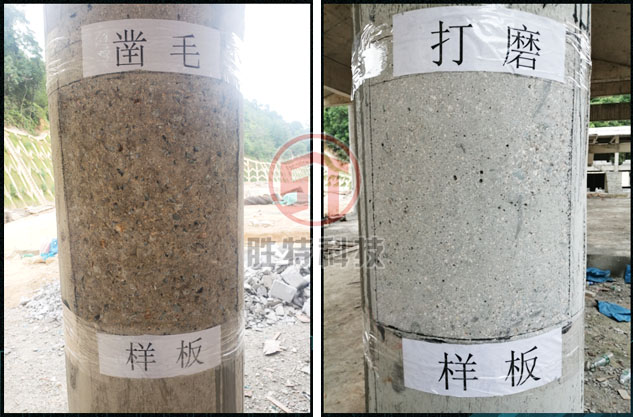

b、樣板引領
所有加固施工工藝要求先做好樣板,由甲方、設計、監理等方確認后,再以此為標準展開大面積施工,從而確保了工程質量。
深基坑開挖

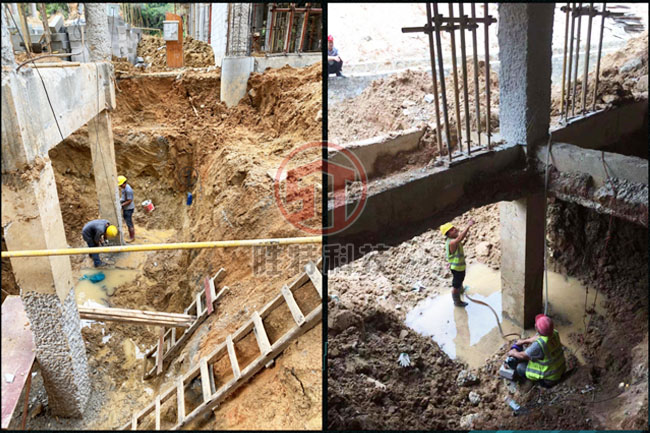

c、深基坑開挖
本項目處于半山腰,地勢險竣,基坑開挖深度平均3m,部分達到4.5m,且雨季施工,為防止施工期間引起山體滑坡,我們做了以下措施:
1、開挖前做好沉降與位移工作;
2、開挖放坡;
3、做好開挖面周邊排水;
4、做好開挖面防水支護;
5、基坑內施工,上部有專人看護。
群錨配重靜壓樁
d、群錨配重靜壓樁

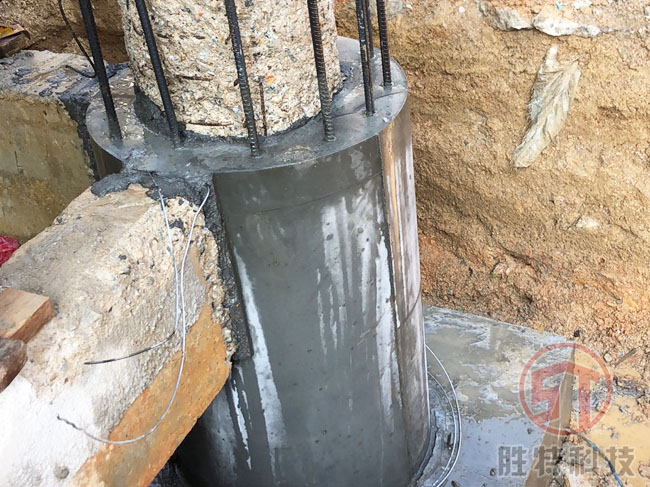

本工程要求在室內地板下加壓鋼管樁施工,但原地面較薄且原砼質量較低,幾乎無自重,無法借助反力,大型戶外壓樁設備又無法進入室內,所以我司采用了專利技術,群錨+配重壓樁。
原板面開孔--疊合板施工--預留鉆孔(錨桿)--鋼梁架構體系--配重靜壓

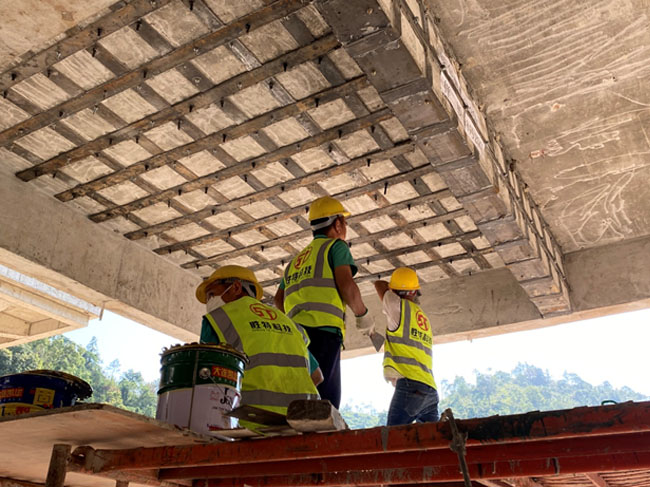

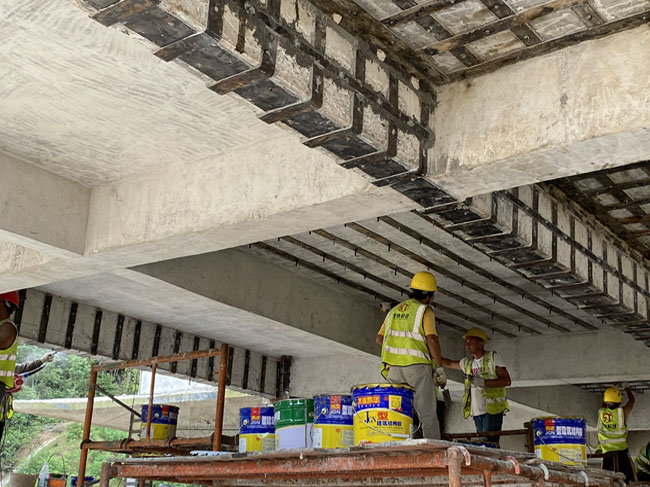

梁粘鋼
e、梁粘鋼
原砼梁基面凹凸不平,強度過低,打磨工程量增加,且需對穿螺桿施工。
板粘鋼
f、板粘鋼
板面粗糙、混凝土表面不平,為質量保證,用膠量過大,同樣需對穿螺栓施工
梁柱加大截面加固

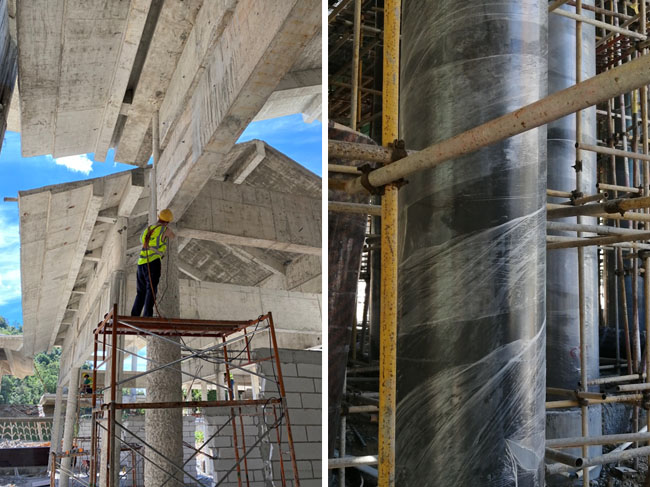

g、梁、柱加大
本項目加大截面工程量較大,大部分屬圓柱施工,圓柱單柱加大截面較高(約15~20米)。原柱子垂直度偏差過大,對木工工藝要求高,調偏難度大;砼采用高強灌漿料
仿古建筑加固
h、仿古建筑加固

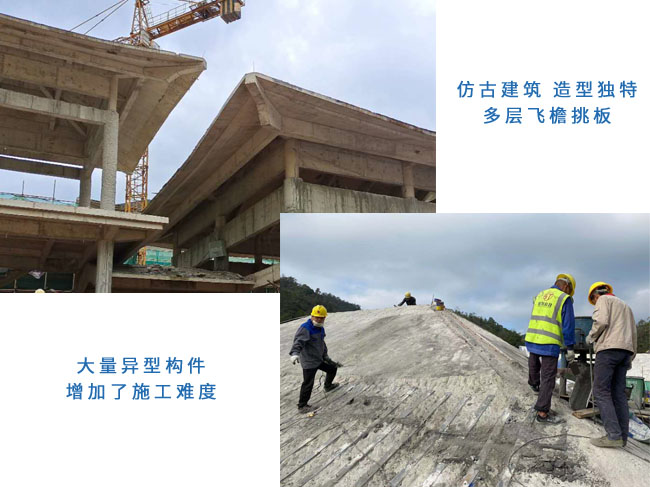

仿古建筑與其它普通建筑有很大的特殊性要求,為了體現建筑物的宏偉壯觀,要求其梁大跨度,柱高大,造型獨特,異型梁柱較多,屋脊翹角飛檐,大跨度懸挑梁板,多層飛檐挑板造型,施工要滿足結構受力要求,又要滿足外觀構造要求,加固施工難度較大。

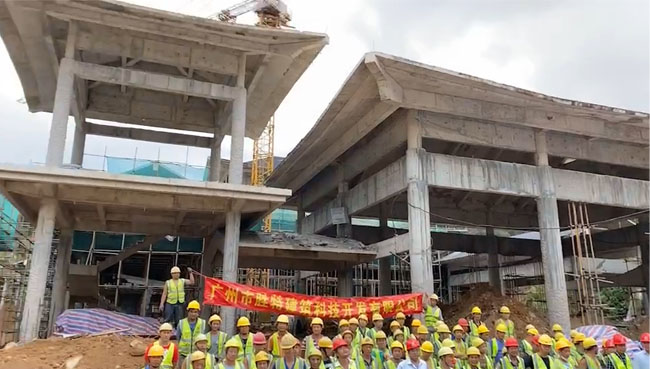

部分施工圖片
工程管理難點
勝特施工團隊

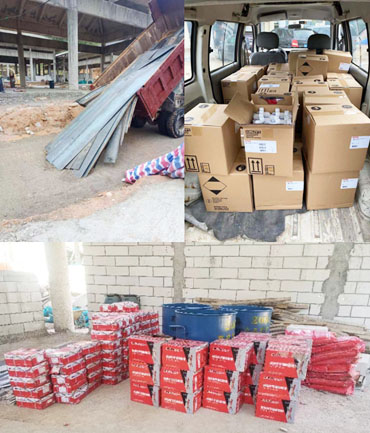

1.材料供應
工地所屬大山深處,材料進出非常困難,道路陡峭、狹隘,材料運輸非常不便,需用大車轉運至離現場集中點,再轉小車后走60多公里崎嶇山路才能到達工地現場,且路途十分遙遠
2.人員調動困難
大山深處幾乎對外封閉,工人如果沒有車輛無法進出大山,每天工人上下班兩點一線,工地--宿舍,工作環境相對枯燥,工人流動性較大,人員組織較難,但在我們的精心組織管理下,保證了平時80--120人開工作業,高峰期多達150人。
3.通訊網絡差
項目上只有移動信號稍微好點,聯通、電信則無網絡信號,我們的辦公網絡幾乎靠個別手機熱點,為此我們拉了網絡專線辦公。
4.生活條件艱苦
每天都是兩點一線生活,(宿舍--工地),沒有休閑活動,上下山基本都要花費一整天時間,飯堂菜品都需提前預備3天的量。因此,項目部平時都會從伙食上改善,盡量安撫好工人情緒,讓他們上下班都能有個愉悅的心情。
該項目工程量大,工期緊迫,我司精心組織施工,克服了各種困難,歷時120天圓滿完成了各項加固任務,受到業主與各方的認可與肯定,是我司又一優質精品工程。
