關于常規加固工程的質量技術控制
本文摘選自我司第16期《勝特特刊》 作者:劉文漢
隨著國家舊城改造政策的出臺,嚴格控制大拆大改,建筑改造加固行業也迎來了新一輪的機遇和挑戰,高質量發展才能在行業內立于不敗之地。相比新建工程,既有建筑結構改造加固工程涉及的工藝更復雜,工程質量和技術要求更高,質量就是企業生存的根本。以下就一些常規加固工程質量技術控制要點和大家一起分享探討一下。
一、植筋工程
1. 基材混凝土強度不低于C20;
2. 沖擊鉆成孔、孔徑、孔深;

3. 清孔:“一吹、一刷、一吹”;孔壁必須干燥;手指檢查。

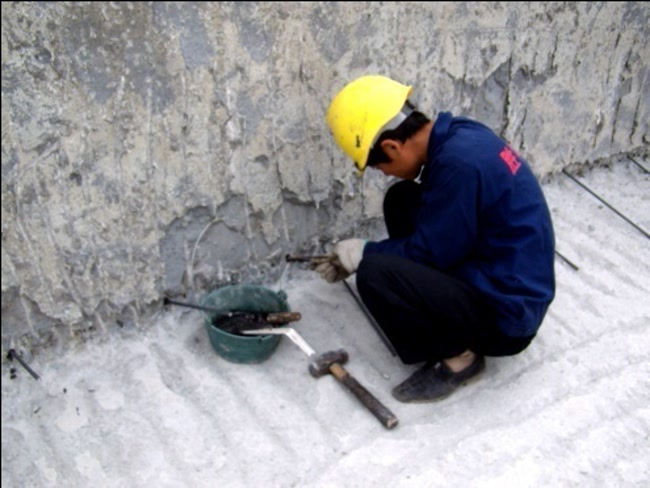

清孔
4. 植筋鋼筋不能有銹斑、油污,植入前必須擦拭干凈;
5. 膠粘劑必須嚴格按照配比調配,并攪拌均勻,不能有灰塵、油、水等雜質混入;

配膠
6. 注膠飽滿度控制,注膠量約孔深的2/3,鋼筋旋轉插入至孔底,有少許膠溢出為宜。嚴禁不注膠而是在鋼筋抹膠插入植筋孔內;
喂膠
7. 植筋的鋼筋焊接搭接的焊接點距基材混凝土表面15d不少于300;
8. 膠粘劑完全硬化前不可擾動鋼筋。
植筋看似簡單,但恰恰是日常施工中最容易忽視的。植筋工藝都是用在新舊混凝土結合的節點部位,施工現場一定要明確質量把控的重要性,重點把控鉆孔深度、清孔潔凈度、配膠比例、注膠飽滿度。
延伸工程量計算:植筋膠用量計算W=3.14*R*R*L*2/3*V*K
鋼筋工程量計算容易漏算:植筋錨固深度、搭接長度
抗拔試驗:拉拔值0.9倍鋼筋標準強度值;檢驗數量
二、混凝土構件增大截面工程
1. 界面處理
1).飾面層必須清理干凈;
2).“去掉一層皮”,即去掉混凝土浮漿層,露出骨料新面;
3).鑿出深約6mm~10mm1垂直于構件軸線的橫向溝槽,增強新混凝土相互間的剪切作用;
4).清除構件表面松的骨料、砂礫和粉塵,并沖洗干凈;
5).基面涂刷水泥油或界面劑,澆筑混凝土前12小時對原基面充分濕潤。

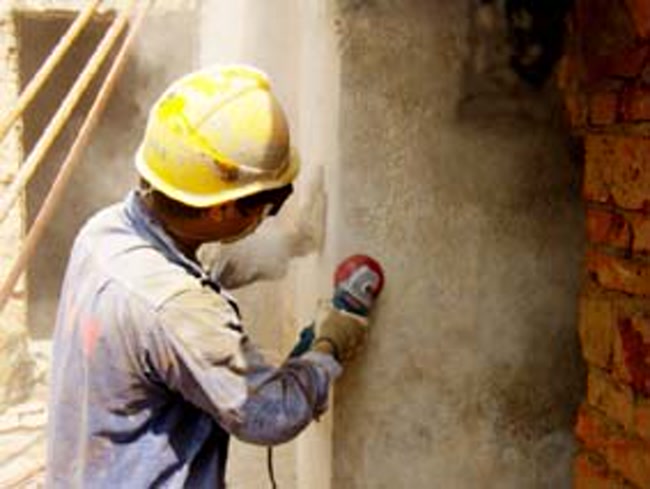

鑿毛樣板
2. 鋼筋施工嚴格按照相關規范和圖集,重點控制搭接范圍、接頭、保護層和箍筋加密區等。鋼筋焊接焊縫飽滿,施焊不可損壞鋼筋,焊渣應清理干凈。套筒連接接頭鋼筋端部要平整,鋼筋在套筒內連接長度不能少于9口絲。
鋼筋綁扎

3. 模板工程也是施工中最容易出問題的環節,因加固工程和常規土建不同,加固工程因加大截面較小,混凝土澆筑時膨脹力遠大于新建工程。所以模板的加固和支撐尤為關鍵。

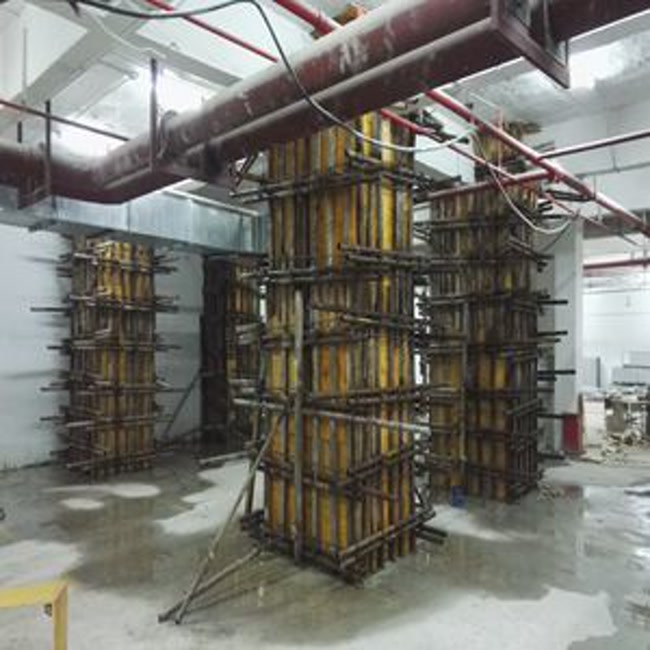

模板安裝
4. 混凝土質量缺陷控制要點:露筋、蜂窩、孔洞、夾雜異物、疏松、裂縫、連接部位缺陷、表面起砂等。
三、包鋼工程

1. 界面處理:飾面層砂漿、白灰必須清理干凈,混凝土界面用砂輪機打磨,去掉一層皮露出骨料的堅實基面;鋼板表面應垂直與鋼板方向打磨完全露出金屬光澤?;炷两孛娴睦饨菓?yīng)圓化打磨,半徑不小于20mm;表面松動的骨料、浮渣和灰塵應清理干凈(用手指檢查)。
舊砼基面處理
2. 焊接:焊縫應平直,焊波均勻,無跳焊、漏焊,如焊接質量不好,灌漿時很容易從焊縫漏漿。

3. 封邊:鋼板與混凝土之間應有2~3mm空隙;布置排氣孔;試壓。
4. 注漿:按比例配膠并攪拌均勻;飽滿度檢查,空鼓率不大于5%(空鼓面積不大于總面積5%),單個空鼓點不能大于10000mm2,否則拆除重做,同時小于10000mm2空鼓點采用補膠措施。

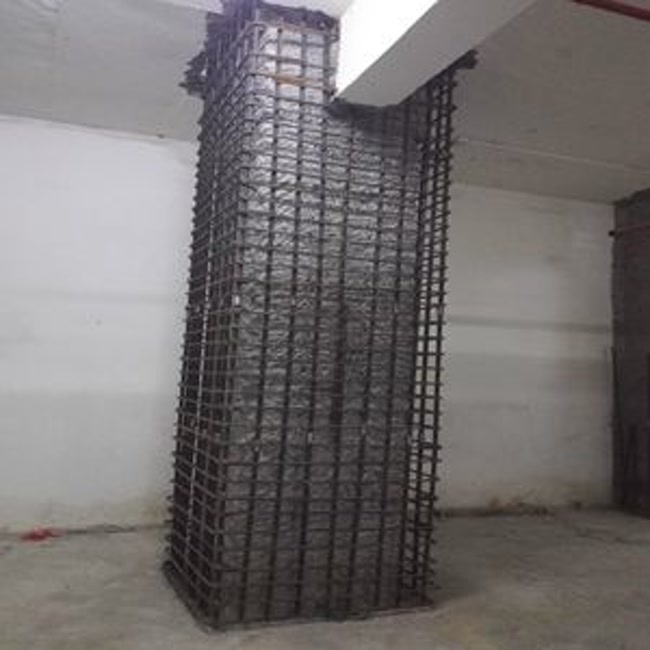

柱包鋼加固
四、碳纖維加固
1. 基面打磨:露出骨料斷面,棱角打磨成半徑不小于25mm圓角;
2. 基面修補:孔洞、凹面、露筋等缺陷修補,有段差的抹成平滑曲面;

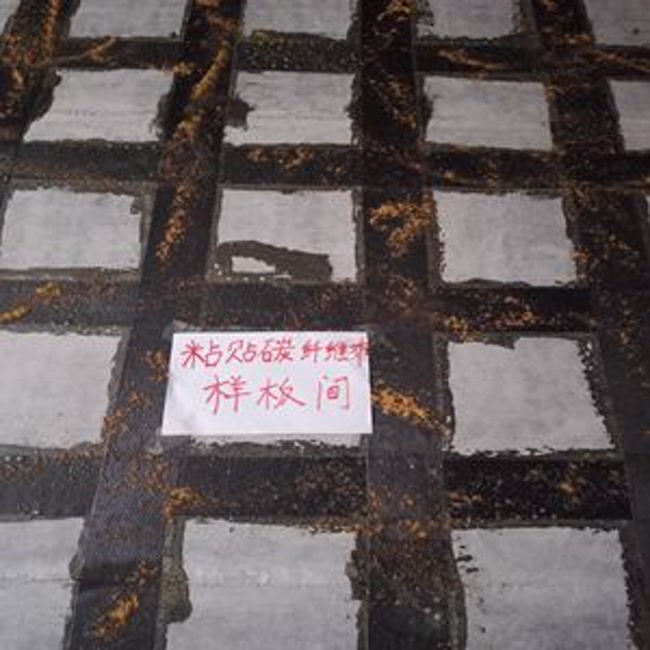

基面修補
3. 混凝土表面應清理潔凈,并保持干燥;
4. 配膠:嚴格配比,攪拌均勻,無氣泡,不能有水、灰塵等雜質混入;
5. 碳纖維嚴禁折疊;
6. 反復滾壓,不能有折皺、氣泡、刮砂、空鼓;
7. 搭接長度受力方向不小于200mm。

粘貼碳纖維
8. 粘貼質量檢查:空鼓率不大于5%(空鼓面積不大于總面積5%),單個空鼓點不能大于10000mm2,否則拆除重做,同時小于10000mm2空鼓點采用補膠措施。
五、粘鋼加固
1. 界面處理同包鋼加固、碳纖維施工;
2. 錨栓應按照植筋施工工藝、孔壁必須清理干凈;

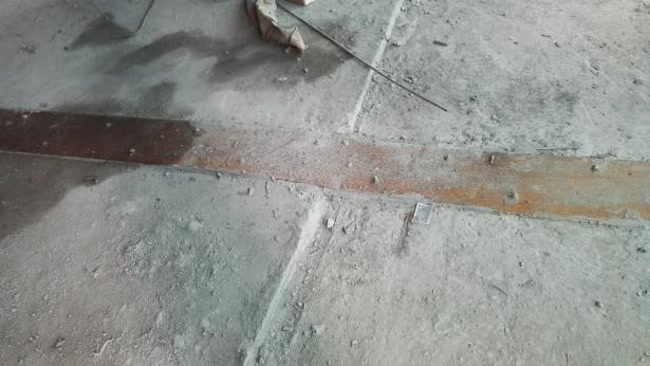

鋼板打磨方向
鋼板打磨成品
3. 粘貼前鋼板表面和混凝土表面必須清理干凈;
4. 基面修補平整,段差過渡平滑,任何情況下鋼板不得有折角;
5. 錘擊檢查,單個空鼓面積不大于1000m㎡,發現空鼓注膠修復。
六、容易忽視的技術措施
1. 節點:設計、施工應重點考慮節點位置做法,不可忽略;計算工程量時充分考慮施工的難度

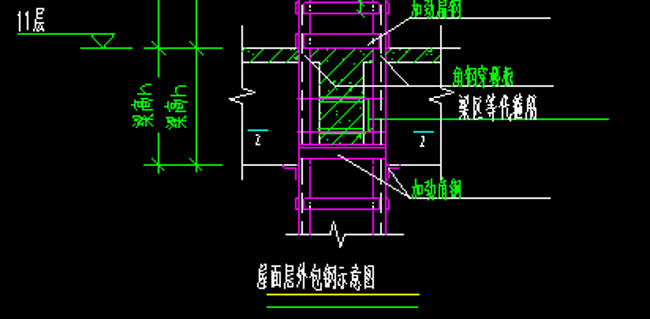

加固設計

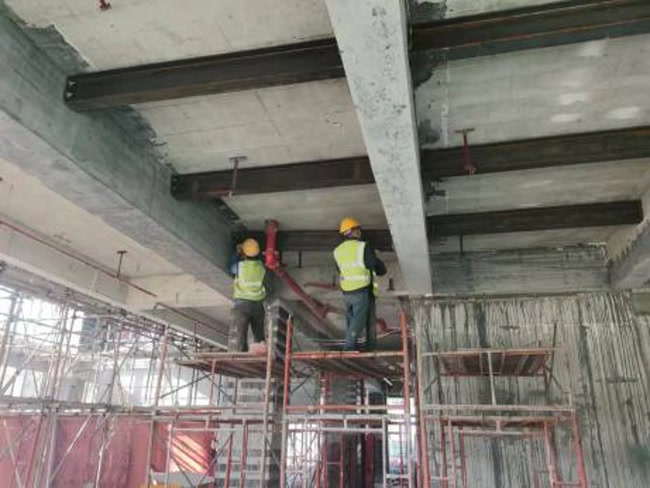

外包鋼示意

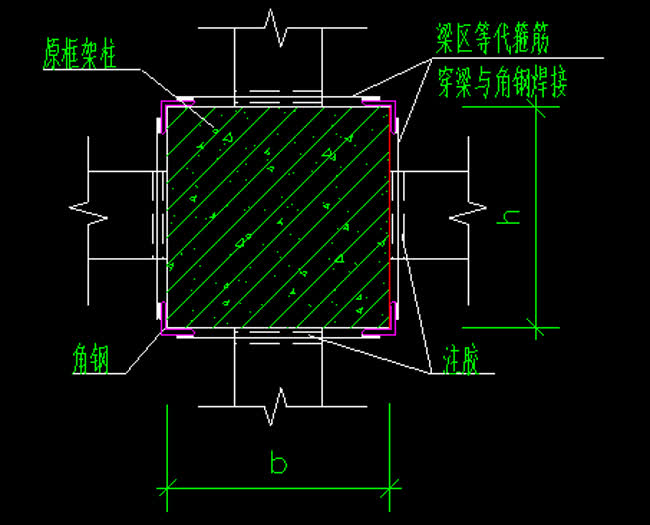

包鋼節點
包鋼節點
2. 支撐卸荷

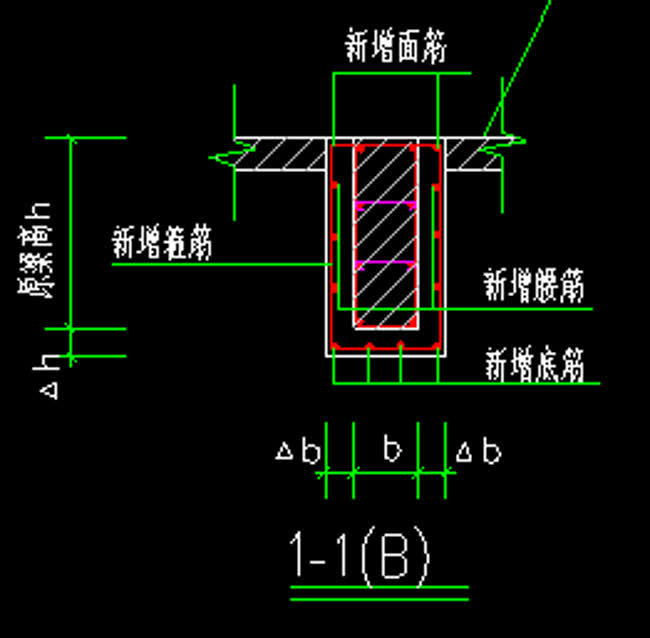

1).梁加大截面或新加梁:考慮板的支撐、板鑿除(企口)、鋼筋截?cái)鄰澱?、鋼筋調直、短筋焊接、板修復

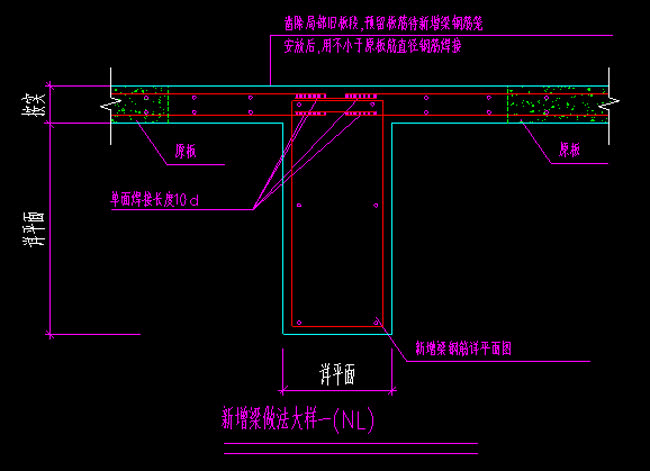

新增梁1
新增梁2
新增梁3
新增梁加固
2).不可卸荷的在使用區域(如廠房、已覆土地下室頂板),應先支撐回頂

支撐回頂

3).結構拆除的支撐
結構拆除支撐設計1
結構拆除支撐設計2

3. 鋼筋密集處理辦法。常規做法植筋已難以實現,采用托換體系,鑿除節點處柱混凝土

加固設計
4. 灌漿料施工。模板接縫密封,控制施工量,一次連續澆筑
灌漿料施工1
灌漿料施工2

5. 表面防護:有濕作業的施工現場一定要及時做好防腐防銹
防腐防銹
總結
加固技術、工藝很多,如:置換混凝土、鋼筋網片外加聚合物砂漿面層、裂縫修補、錨桿靜壓樁等等。日常管理中首先熟練掌握每一項工程的工藝流程及質量控制要點。其次,施工現場加強巡檢。加固工作在任何工程項目中都是一項非常關鍵的工作,加固是為了解決建筑工程的疑難問題和治理建筑病害。 如果加固施工質量存在問題,不但不能解決問題,而且會起反作用。
剪力墻洞口粘鋼

打磨樣板
梁粘鋼及表面防護
碳布粘貼基面打磨修補

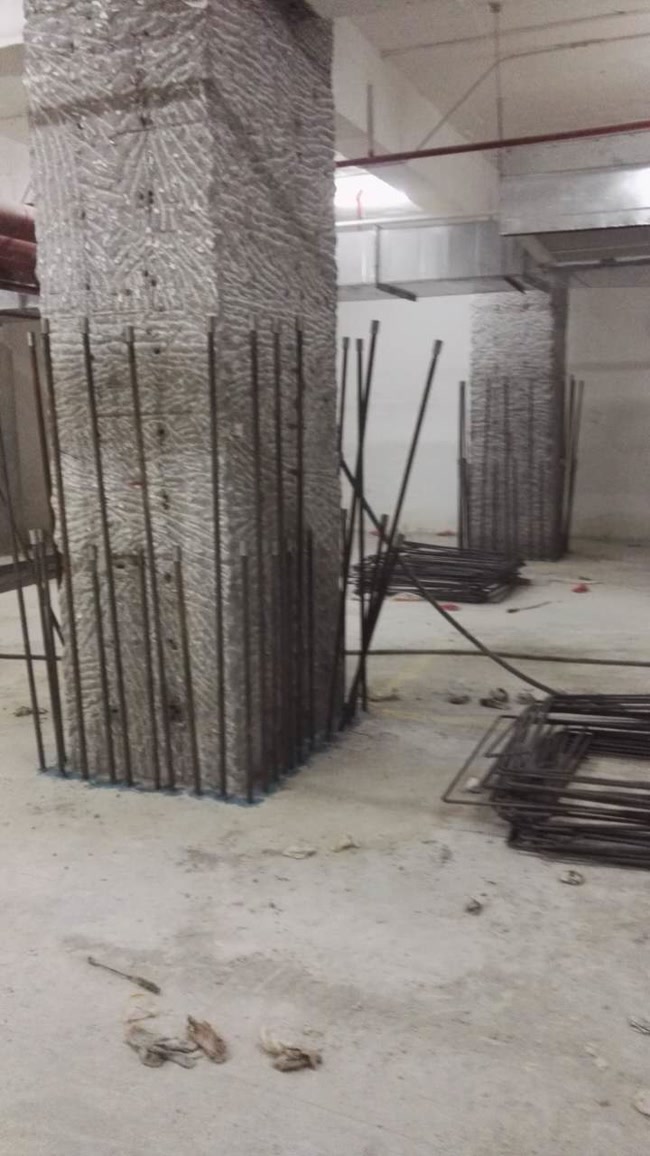

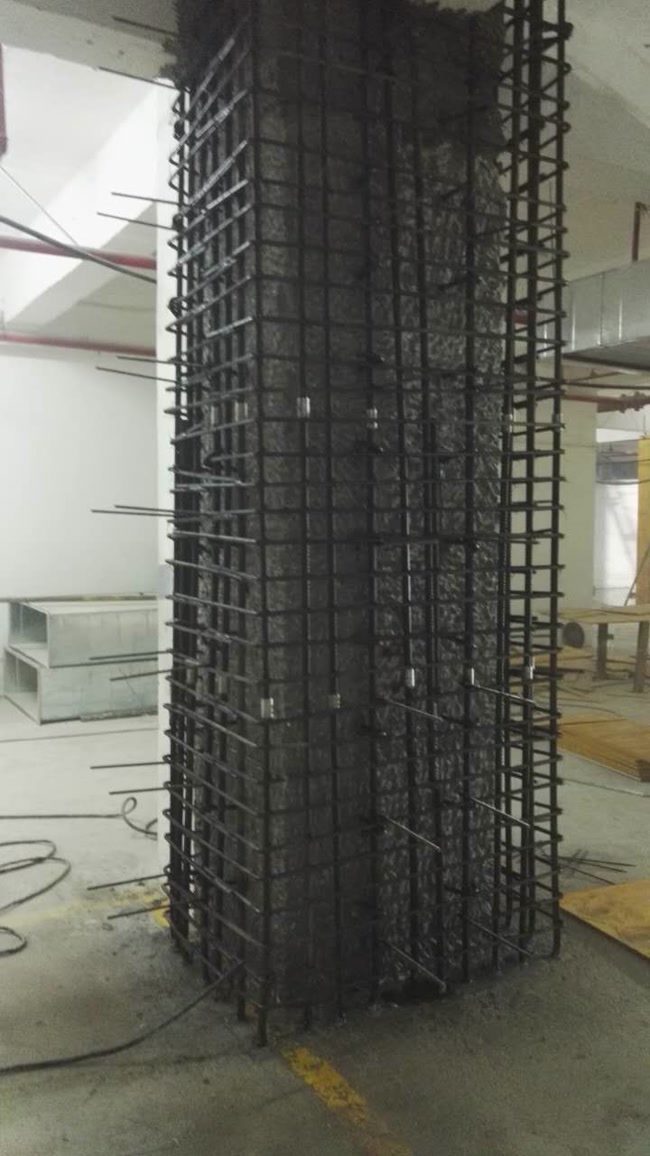

柱加大截面植筋
柱加大截面鋼筋綁扎1
柱加大截面鋼筋綁扎2

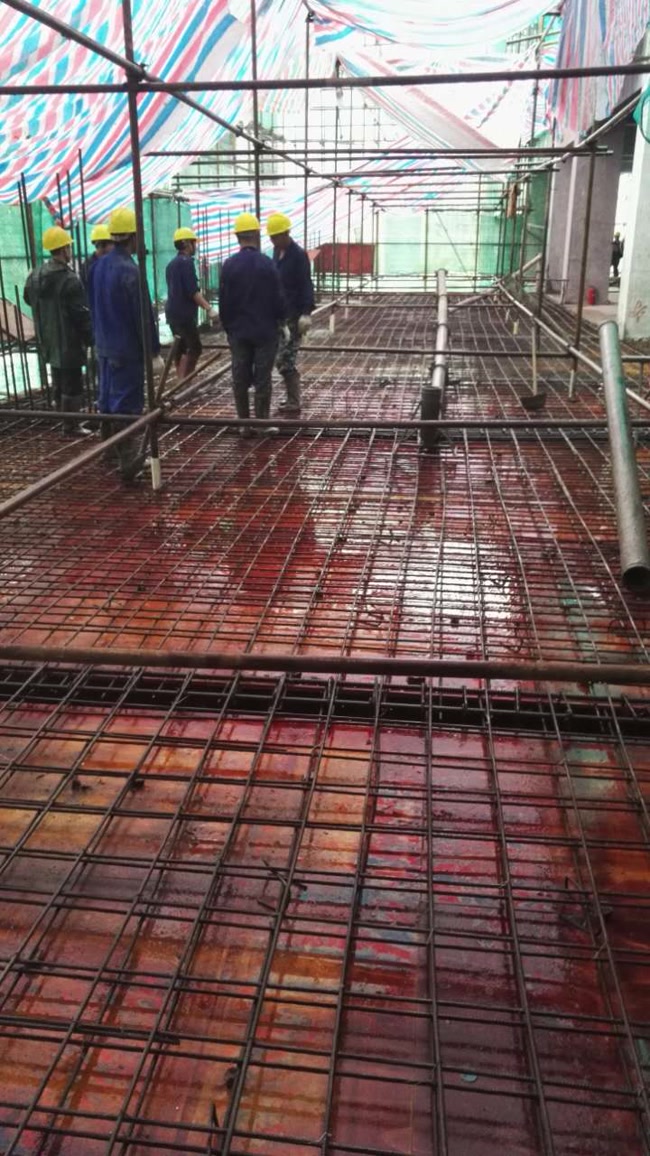

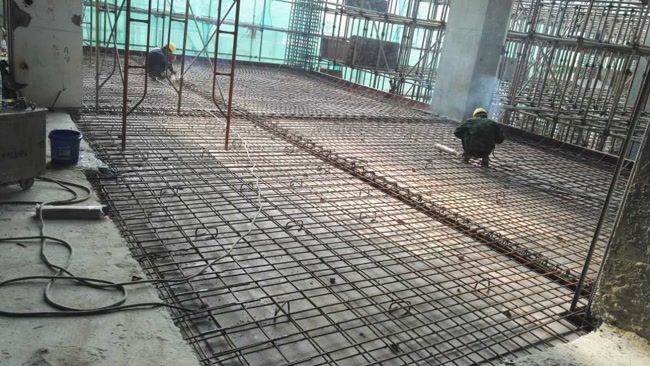

樓板鋼筋綁扎
樓板鋼筋綁扎及鋼筋焊接
梁鋼筋綁扎及支模
