某樁基工程實例
——深圳地鐵2號線僑城北站及軌排井樁基圍護工程
一、工程概況
深圳地鐵2號線僑城北站及軌排井樁基圍護工程位于深圳市僑香路僑城北站、僑深區間軌排井。總造價兩千余萬元。本工程有以下特點:工程地質條件復雜、工期壓力大、施工場地狹小、周邊交通繁忙等。主要施工內容包括:
1.僑城北站:主體工程結構鉆孔灌注樁采用φ1000@1150鋼筋混凝土樁(C30水下混凝土),共計400根,中間采用旋噴樁止水帷幕樁(φ600@1150),共計400根;附屬結構包括φ800@900鉆孔樁圍護和旋噴樁φ600@900。
2.軌排井:軌排井圍護主體結構采用φ1200@1400鋼筋混凝土鉆孔樁(C30水下混凝土),共計65根。
二、工程施工管理
(一)前期準備工作
(二)施工技術控制

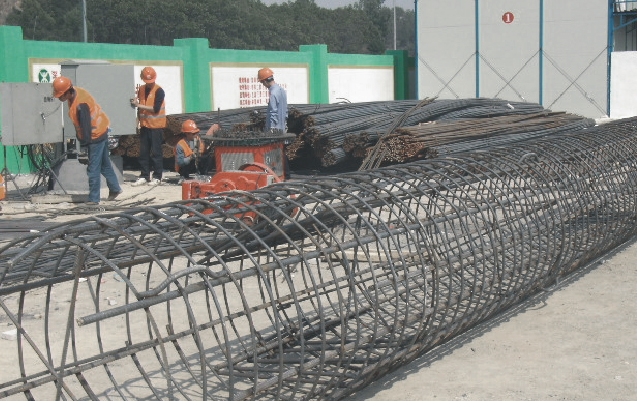

施工員每天對鋼筋籠的制作、打樁質量及工藝等進行質量控制,常務經理對施工現場進行巡查,并向項目負責人匯報。以鉆孔灌注樁和旋噴樁為例,施工過程中需重點關注以下工序的技術控制與施工質量:

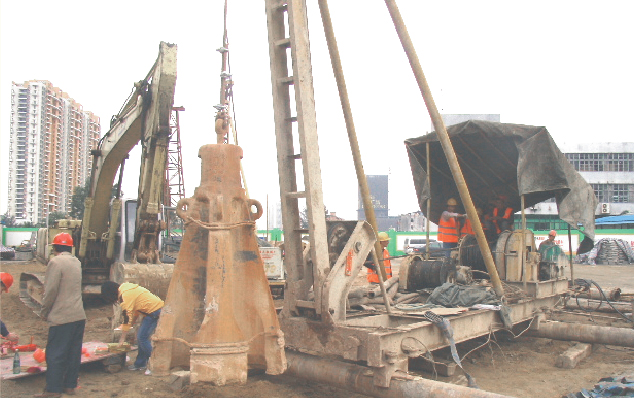

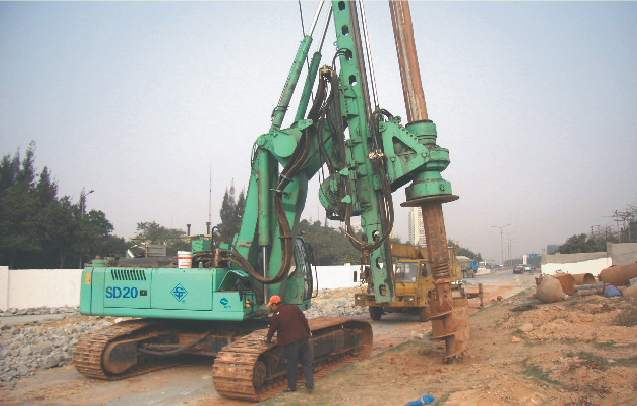

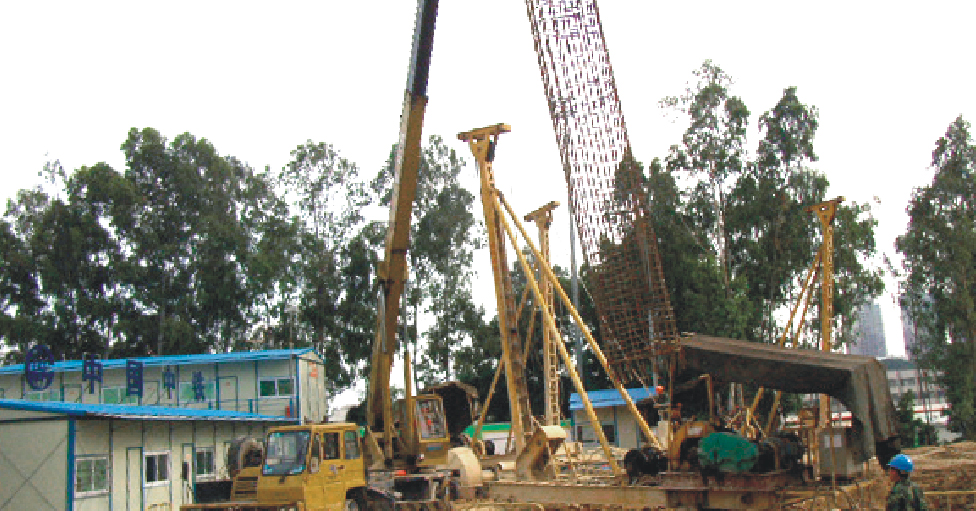

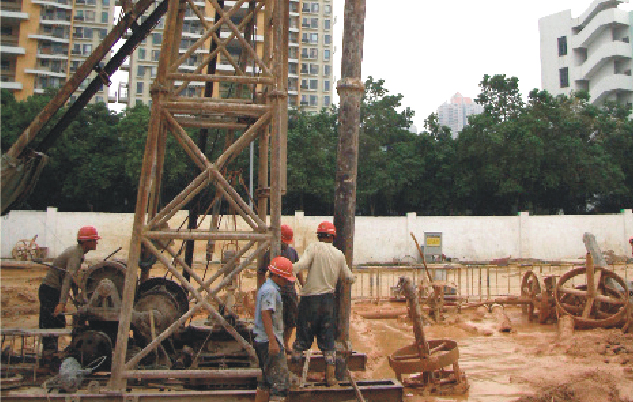

1.軌排井鉆孔灌注樁施工
此地質入中風化標高較高,且中間有回填石或孤石等不確定因素,容易造成偏孔現象,應根據地質條件選擇先進的鉆孔設備,合理安排鉆孔順序,分組跳鉆,按技術規范操作。鉆孔時采取可靠的測量方法,嚴格控制鉆孔垂直度,可目測鋼絲繩在鉆孔提升時變化,也可采用經緯儀校正鉆桿垂直度。鉆進時,如鉆孔傾斜,掃孔糾正無效時,在孔內回填風化巖塊至偏孔處
2.旋噴樁施工
旋噴樁施工前進行試打樁,以確定不同地層合理的水壓力、提升速度、漿液配比和壓力等參數,確保旋噴樁止水施工質量。施工負責人為保障工期,提前做好材料與機械設備配件的購買合同的簽訂工作,根據每天的進出料和用料記錄等詳細資料,制定物資采購計劃,保證施工期間材料供應充足,機械設備及配件完好,使材料與設備供應滿足進度計劃的均衡性要求。保證材料設備提前到位,避免施工待料。保證施工機械機具完好率,并設專人對機械設備進行維修保養,特別是吊機、挖掘機等主要設備,避免因機械設備、材料原因造成窩工或工期延誤。
(三)施工過程管理
為了讓設計與施工更緊密地聯系起來,項目經理與常務經理主要負責施工圖設計與變更、協調解決設計與施工的矛盾。既對總包方負責,又要對業主負責,嚴格按照業主設計文件管理程序執行和進行設計工作,要求各專業施工小組嚴格按設計圖和施工規范的質量標準施工,維護和尊重設計的權威性。
1.優化施工方案,根據總體目標和實施進度、施工難度、外部因素等特點,提前預測有可能發生的工序間交叉配合不到位的現象,采取有效措施,抓住重點,攻克難點,優化資源組合,合理調配勞動力及機械設備等生產因素。
2.假前提早儲備用料和各種易損機械配件,確保施工正常進行。實行勞動力平常輪換休假制度,做好安全保衛工作,實現節假日不停工、不停產。
3.計劃部署、合理化安排,在實施本合同范圍內根據業主、監理工程師與總部批準的施工組織設計方案,合理、及時調配和安排現場物資、資金、人員和設備,在保證安全、質量、工期的前提下,優質高效地完成施工任務。
三、安全文明施工管理
由于工程難度加大,加之深圳市上半年是雨季,多次出現紅色預警信號。不過,軌排井工地周圍無居民區,便于夜間施工。這樣灌注樁文明施工管理主要是泥漿的清運,為了保證灌注樁泥漿的清運及時、不污染工作面和城市道路,我們采取以下措施:
1.項目經理根據深圳天氣情況,提前對施工進度合理調整。使雨天打樁速度放慢的同時又不影響施工進度。
2.灌注樁產生的泥漿通過泥漿泵抽到一級沉淀池,再經二級沉淀池抽入鉆孔樁內循環使用。定期對沉渣池進行清渣,完工后泥漿池里的泥漿堆放在臨時堆土場內晾曬。
3.深圳市城管局禁止泥漿車白天出沒,我方聯系多家泥漿公司,夜間加班確保泥漿的及時清運,且不污染城市道路。
4.做好防汛防潮措施。保持施工通道和運輸線路的暢通,注意用電和施工安全。
經過項目部各人員的努力及甲方和監理的配合,
