廣州勝特建筑加固公司承接“深圳地鐵7306標樁基托換工程”彩虹橋0號橋臺、1號橋墩、2號橋墩、3號橋墩;黃木崗立交N8、S8號橋墩共六個橋墩(臺)托換。2013年9月至2014年1月底完成了彩虹橋3號橋墩、2號橋墩托換梁及所有托換頂升工作。2014年3月底完成彩虹橋0號橋臺、1號橋墩及黃木崗立交N8、S8橋墩托換大梁施工。2014年4月17日完成黃木崗立交N8橋墩托換頂升工作。
現計劃4月27日進行黃木崗立交S8橋墩托換頂升;5月5日進行彩虹橋1號橋墩托換頂升;6月10日進行彩虹橋0號橋臺托換頂升。本工程所有工作預計6月20日可全部完工。

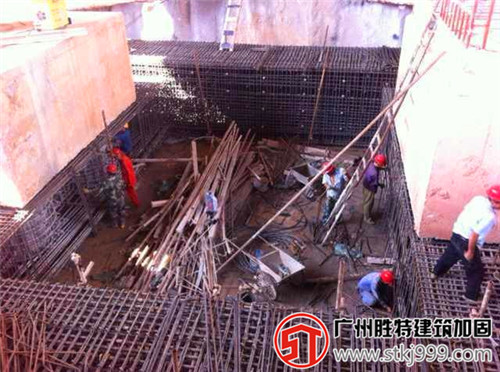

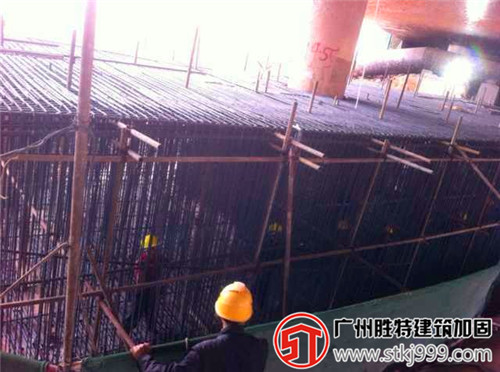

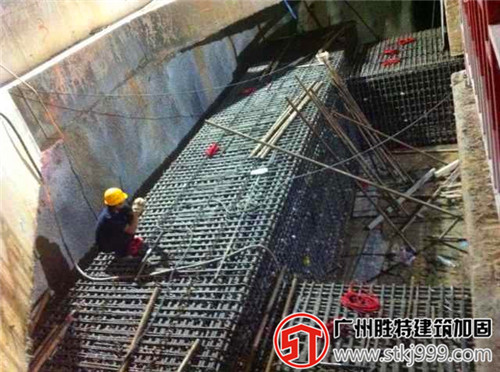

黃木崗托換梁鋼筋施工現場

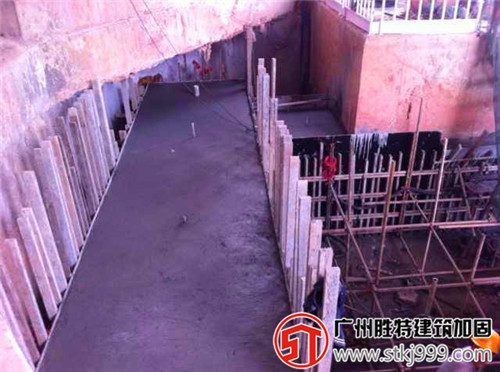

黃木崗立交S8橋墩托換梁混凝土施工現場

黃木崗立交托換梁與原樁的連接部位

彩虹橋樁基托換施工現場
