施工現場中,鋼筋工程存在較多問題:
現場原材料堆放混亂且銹蝕嚴重、

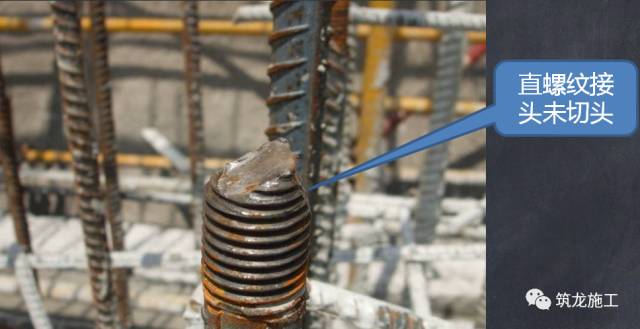

鋼筋保護層偏小、直螺紋未切頭、
彎鉤長度不夠、電渣壓力焊不順肋……
鋼筋工程常見質量通病
一、原材料:
(一)材質檢驗與保管不符合要求
(二)鋼筋銹蝕與污染
二、鋼筋加工:
1、規格出錯;
2、下料長度不夠;
3、箍筋尺寸不對,彎鉤度數不對,彎鉤直線段長度不夠;

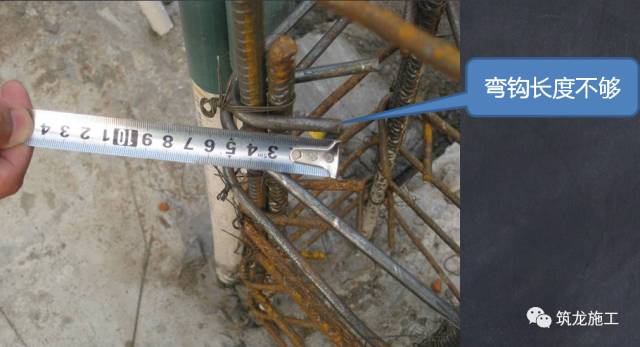

4、彎鉤長度達不到錨固要求;
5、套筒連接的螺紋長度不夠;
6、馬凳高度不夠;
7、對復雜節點未綜合空間相交叉的關系放樣;
8、尺寸、角度差、不直不順、彎點不準,彎鉤偏短;

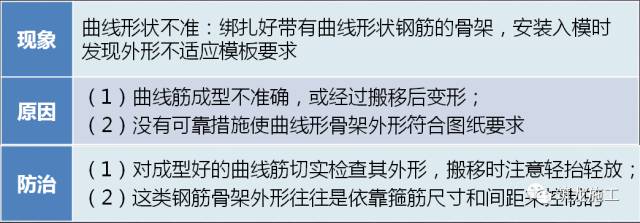

9、不同等級鋼筋及進口鋼筋,不注意不同彎曲成型半徑要求;
10、運輸堆放時變形未作修正。
三、鋼筋綁扎與安裝通病

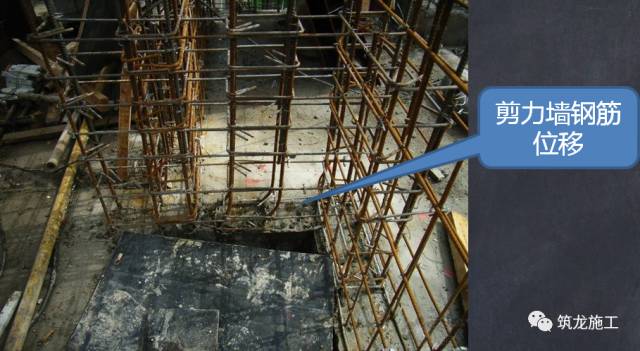

1、主筋偏位、間距不規范;
2、主筋保護層厚度不夠?;虮Wo(hù)層過厚;
3、主筋搭接位置不對,搭接長度不夠,搭接區段內的搭接率超標;
4、焊接不規范,搭接焊長度不夠;
5、主筋規格、型號不對,或小或強度等級不夠;
6、梁柱的加密區長度不夠;
7、懸挑鋼筋錨固長度不夠,懸挑筋的方向不對;
8、加彎曲鋼筋的地方未加,梁側需加加附加加密箍的未加;
9、梁腰筋未置,梁抗扭腰筋錨固長度不對;
10、梁柱節點處柱箍筋未置;

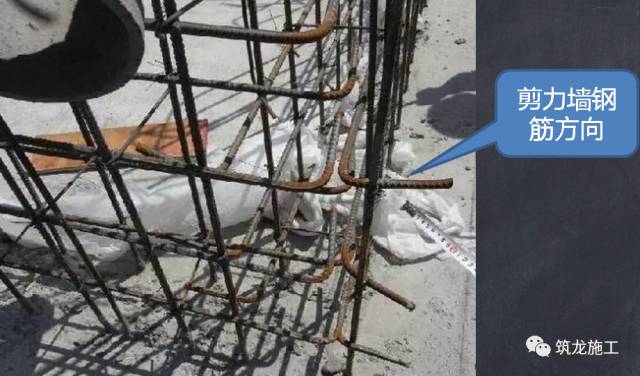

11、剪力墻與結構梁或暗梁交匯處未置剪力墻水平筋;

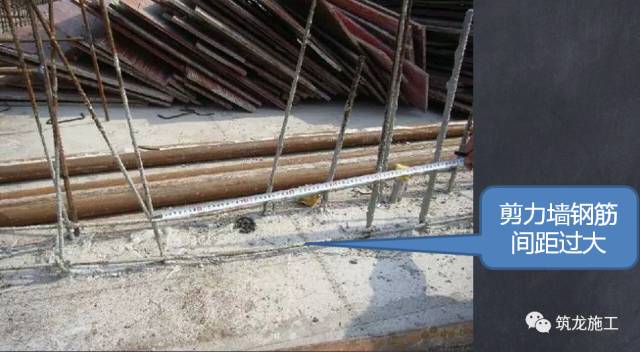

12、多排筋的排距不正確;
13、板負筋未滿扎并成八字扣;
14、同截面尺寸的相交梁柱,梁主筋未彎入柱,導致梁有效截面尺寸變?。?/span>
15、柱筋入承臺等基礎時未彎曲,在基礎中的柱筋未置箍筋;
16、梁柱筋搭接接頭處箍筋未加密;
17、 鋼筋錨固不符合規范要求:
18、主筋未綁扎到位(四角主筋不貼箍筋角,中間主筋不貼箍筋);
19、主筋位置放反(受拉受壓顛倒,特別主意懸挑梁、板);

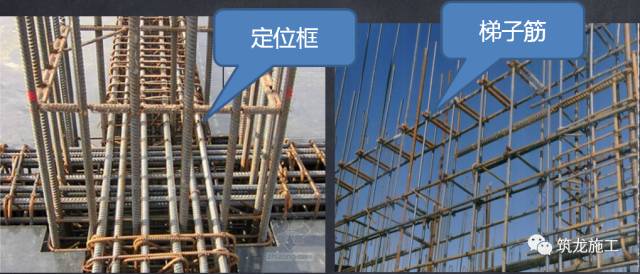

20、不設定位箍筋,主筋跑位嚴重;

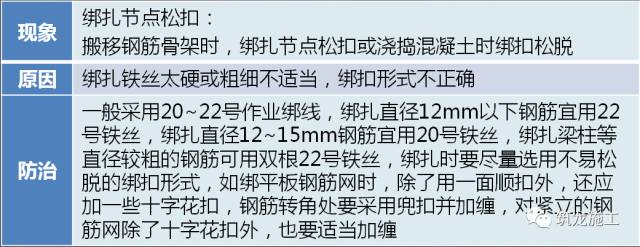

21、鋼筋綁扎花扣、缺扣、松扣不符合規范要求;
22、箍筋間距不勻,綁扎不牢,不貼主筋;
23、柱主筋的彎鉤和板主筋彎鉤朝向不對;

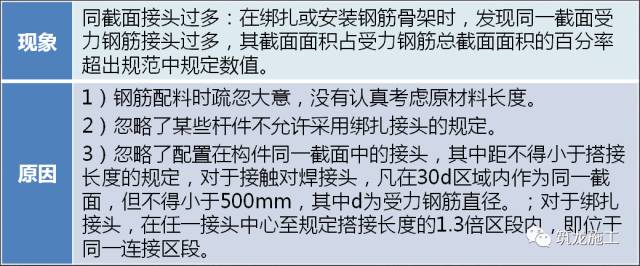

24、鋼筋接頭不錯開;
25、鋼筋保護層厚度不符合要求;
26、有焊接要求的鋼筋未做焊接試驗;
27、焊工無特種作業人員崗位證書,或焊工不符合施焊條件;
28、未按規范規定在現場截取試件做試驗。
29、 焊條、焊劑不符合要求:
30、焊接質量不符合要求;
31、焊接接頭不符合要求;
32、螺紋接頭不符合要求。
