国产成人午夜片在线观看免费高清_亚洲国产香蕉碰碰人人爽_日韩A级毛片无码免费看_亚洲成人综合网站亚洲精品少妇30P_亚洲一区二区三区女厕_2022在线免费观看黄v_A级里粗大硬长爽猛视频_欧美黑人又大又粗XXXⅩ_国产偷自视频在线观看_超级97人妻免费视频

歡迎光臨 廣州市勝特建筑科技開發有限公司!專業承接:結構加固、基礎加固、房屋加固、建筑加固等加固工程。

| 聯系勝特 | 網站地圖

綠色加固

【轉】行業·分享 | 35步圖解混凝土工程施工標準

時間:2017-12-27 15:04:00       作者:

2017-12-27 勝特加固

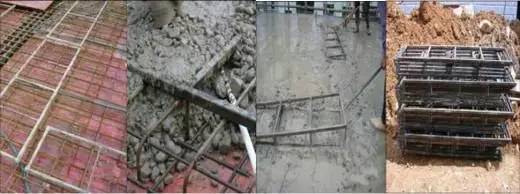

1混凝土墻柱澆筑時,從下往上采用人工敲擊模板,錘擊間距200mm,邊澆筑邊錘擊,有效控制表面氣泡、蜂窩、麻面產生

2:墻柱超過2m,必須采用兩次或兩次以上分層澆筑完成,嚴禁一次澆筑

3: 墻柱邊混凝土收面標高、平整度控制在3mm以內

4: 墻柱混凝土鑿毛,表面鑿毛面積≥70%

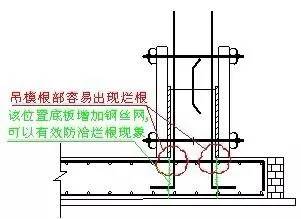

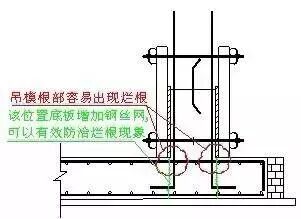

5: 墻柱單側或兩側為吊模時,在陰角根部的位置增加鋼絲網可有效防治爛根現象

6: 墻柱在支模前采用海棉墊做微調(只適用于平整度在5mm以內)

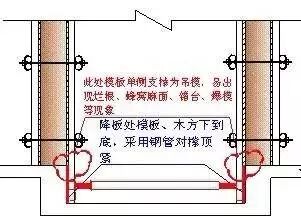

7: 墻在降板位置單側為吊模時,模板、木方下到底部,利用鋼管對撐頂緊

8: 外墻模板支設前在上下層模板之間粘貼雙面腳,防治出現漏漿

9: 樓板降板處,墻、柱支模前采用模板墊平后再支模

10: 梁柱交接處鋼筋過密時,綁扎時應留置振搗孔

11:模板表面嚴禁出現無用的孔洞(模板多余螺桿洞未封堵,混凝土澆筑時孔洞漏漿造成墻體表面觀感質量差),不允許使用

12: 柱砼標號高于梁標號時,梁距柱邊500mm處加設鋼絲網(該區域混凝土標號砼墻柱)

13: 模板表面縫寬≥1.5mm,采用膠帶粘貼,避免漏漿

14: 鋼筋三角架,澆筑時配合刮尺使用,控制樓板厚度、平整度。在混凝土收平后可取出,間距≤1.8m

15: 斜屋面混凝土的澆筑方向應垂直于放坡方向,沿澆筑方向每隔1m設置一道鋼絲網,規格10*10*0.5mm(采用細石混凝土,細石與1~3石的比例為:7:3 )

16-1:樓板澆筑前采用鐵鍬初步平整

16-2:采用2.5m鋁合金刮尺刮平

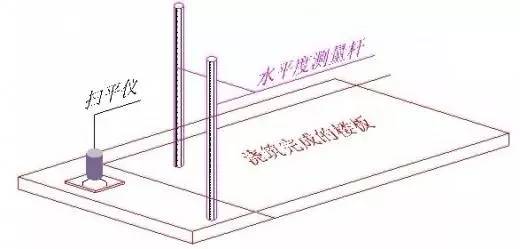

16-3:采用掃平儀或水準儀進行收面控制

16-4:面層采用收面機,收面機無法操作位置人工鐵板收面

16-5:地面有二次裝修時,做拉毛處理,不得采用掃帚掃毛;裝修材料為膠粘貼平整度≤3mm,裝修材料為砂漿粘貼平整度≤5mm

16-6:屋面、地下室頂板或無裝修層地面采用收光機做收光(不少于2次)

16-7:樓板面層水平度、平整度和樓板底部水平度超過2cm,鑿除重新施工

17: 采用定制鋼架作為鋼筋綁扎、混凝土澆筑階段的通道、泵管架設專業工具。混凝土澆筑過程中可作為板厚控制,澆筑完成后取出(材料規格采用方鋼30*30*3方鋼加Φ12鋼筋,現場制作)

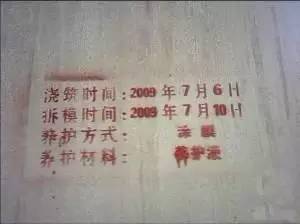

18: 混凝土澆筑完成后,樓板達到1.2 MPa后才允許上人(12小時左右,行走不留腳印),每平方荷載不超過150kg

19:樓板后澆帶二次支模前,砼底板處粘雙面膠或海綿,模板與砼搭接寬度≤200mm,立桿放置在交接處的底部

20: 樓板后澆帶采用模板做鋸齒形(支撐條控制小于500mm)

21:底板、墻后澆帶采用快易收口網的做法,鋼筋支撐間距500mm

22:墻后澆帶兩側采用雙面膠或海綿,兩側利用原有螺桿鎖邊

23: 雨季施工,澆筑后采用塑料薄膜或三彩布遮蓋

24: 地下室施工時,每個承臺底部要預留小型集水井,澆筑時明水及時利用水泵抽走

25:柱墻采用薄膜包裹養護

26:采用刷或噴養護劑養護

27-1: 混凝土泵管、布料機不得直接擱置在鋼筋上,采用支架架空

27-2:布料機、泵管底座采用鐵板、鋼管現場制作加工

27-3:布料機底部加強處理,木楞間距200mm,立桿間距600mm

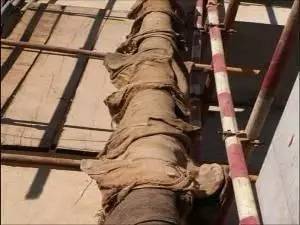

28: 夏季混凝土施工時,為更好控制混凝土入管溫度,泵管采用麻袋覆蓋

29: 現場建立養護室,養護室器具包括:溫度計、濕度計、天平寸、試塊模具、養護記錄表

30: 同條件試塊放置在樓層設定位置,采用鋼筋籠放置

31:拆模后三天內將實測值標注在墻體上,施工單位用白色粉筆、監理用藍色、項目部用紅色

32:統一在樓梯通道口位置墻體上標明該層澆筑時間、拆模時間、養護方式等信息

33:混凝土澆筑前,底層垃圾、材料歸堆,清掃干凈,澆筑完成后用水將落地的水泥漿、混凝土沖洗干凈

34: 泵管清理干凈堆放在指定位置(不得堆放在外架、樓梯口、通道口、洞口、電梯井架體等危險位置)

35: 模板拆除后樓層清理干凈,管線位置采用木盒保護

                                                                                                                                         文章來源:網絡
